quinta-feira, 21/11/2024
InícioCidade Governo começa a construir pistas de concreto do sistema BRT na Avenida...

 Governo começa a construir pistas de concreto do sistema BRT na Avenida do CPA

Para reduzir o impacto no trânsito, obras serão feitas por trechos

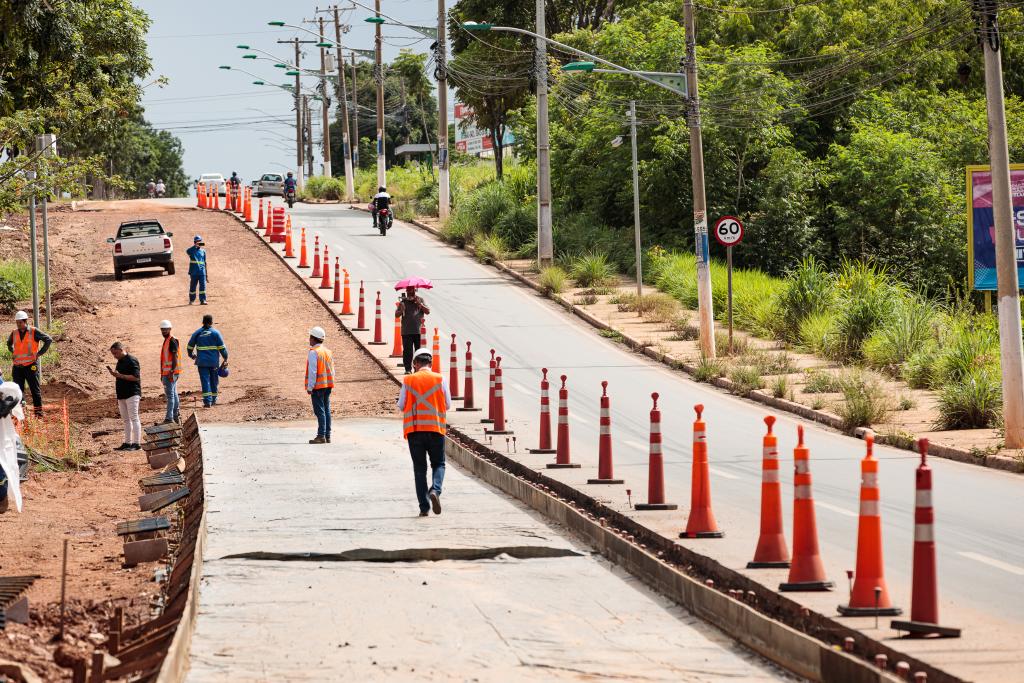

A Secretaria de Estado de Infraestrutura e Logística (Sinfra-MT) começou a concretar, nesta segunda-feira (19.02), as pistas do Sistema BRT na Avenida do CPA, em Cuiabá. O serviço é realizado no trecho da Avenida que está em obras, próximo a entrada do Hospital de Câncer.

A concretagem é realizada ao mesmo tempo em que outros serviços são executados na Avenida. Neste primeiro momento, os trabalhos se concentram em um trecho de dois quilômetros entre a Avenida Leônida Mendes, que dá acesso ao bairro Morada do Ouro, e a Rua Alenquer, próxima ao Ginásio Verdinho.

O secretário adjunto de obras Especiais, Isaac Nascimento Filho, explica que a obra vai ser realizada por etapas, trecho por trecho, a fim de amenizar ao máximo o impacto no trânsito.

“Estamos com várias frentes de trabalho, vamos levando ao mesmo tempo. Enquanto estamos fazendo a concretagem aqui, em outro trecho já estamos fazendo a drenagem”, afirma.

As obras são realizadas em um trecho da Avenida do CPA sem comércios e residências, com impacto menor no trânsito. No local há sinalização e os motoristas devem prestar atenção.

O concreto será utilizado nas pistas onde passarão os veículos do Sistema BRT, devido a sua maior durabilidade. O concreto é um pavimento rígido, ao contrário do asfalto, que é flexível, e por isso fica mais suscetível às ondulações provocadas pela frenagem constante dos ônibus.

O primeiro passo para a realização da obra foi a retirada do asfalto. Depois é realizado o sistema de drenagem. Os trabalhos seguem com a terraplanagem e, enfim, o concreto é despejado sobre uma lona impermeável. Depois, o material passa por um processo de varredura, para que ele fique liso e no mesmo nível.

A execução do concreto ainda exige um tempo de cura de 15 dias, ou seja, um período em que o material precisa ser trabalhado para garantir que ele não apresente problemas futuramente.

Após a finalização das obras, a Avenida do CPA continuará contando com três faixas de rolamento, sendo uma de concreto, com 3,5 metros de largura, e outras duas pistas de asfalto, com 3 metros cada.

Sistema BRT

O Sistema BRT terá dois corredores em Cuiabá e Várzea Grande. Um corredor vai ligar o Terminal do CPA até o novo Terminal de Várzea Grande. O segundo fará a ligação entre o Terminal do Coxipó e o centro da Capital.

Serão operados cinco serviços: duas linhas chamadas de “paradoras”, que farão todo o trajeto dos corredores, parando em todas as estações, e três linhas expressas, que saem do terminal de origem e vão até o centro de Cuiabá com poucas paradas, permitindo, assim, viagens mais rápidas para os usuários.

Obras em Várzea Grande

Em Várzea Grande, as equipes do Consórcio contratado pela Sinfra-MT trabalham no recapeamento das Avenidas da FEB e João Ponce de Arruda, assim como na execução do material que fará a transição entre as pistas de asfalto e de concreto. O trabalho é necessário para a reabertura de duas pistas em alguns trechos da Avenida, o que está previsto para ocorrer no dia 28 de fevereiro.
